5月6日起,市政分公司正式启动228国道辅道方洋水务北侧段雨水管道增设工程,旨在将该路段的积水快速排入原有排水管网,彻底解决该区域的积水问题。


该路段原有雨水管道因前期管廊施工多处受损,需就近增设两处排水管道。动工前,市政分公司结合现场管网的实际排布情况,制定了针对性施工方案;施工阶段,施工班组倒排工期、压实责任,安排专人全程在现场盯控施工质量与作业安全,在不影响辅道正常通行的前提下全力推进施工进度、提升作业效率。

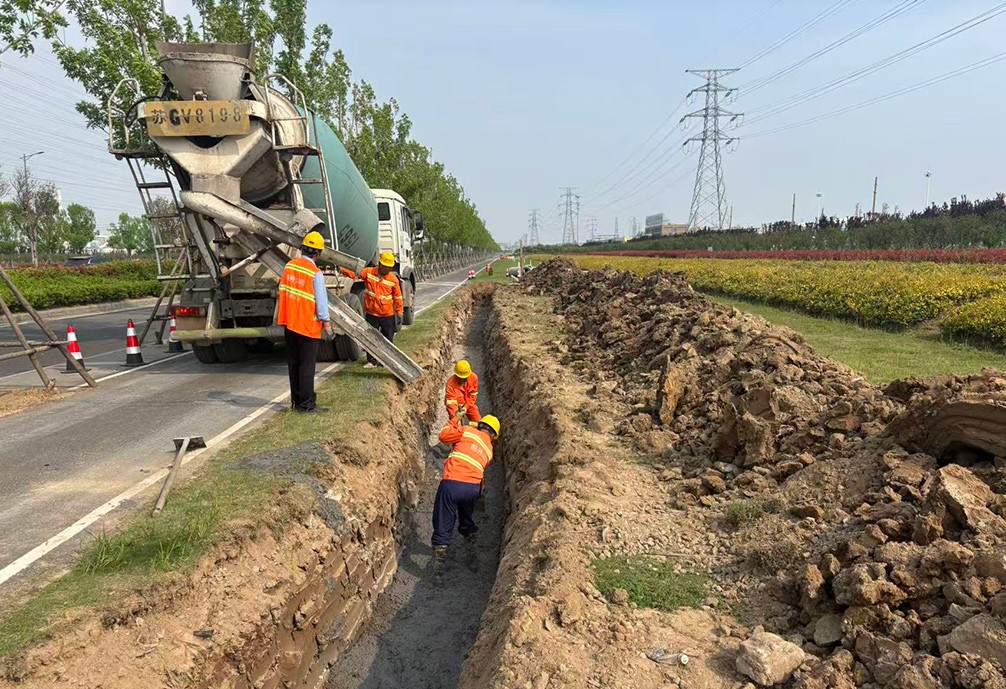

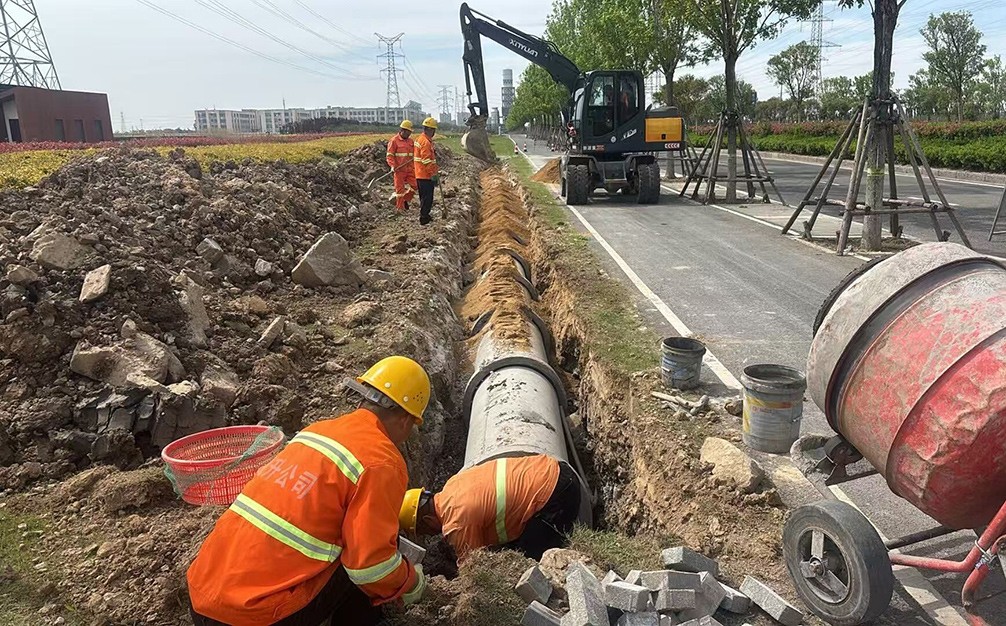

本次施工严格按照既定流程推进:先开挖深度1.8米、宽度2米的施工沟槽,随后铺设厚度30厘米的山场砂石垫层,再浇筑厚度15厘米的混凝土基础;待基础完全凝固后,开展直径600毫米的雨水管道安装作业。截至目前,本次雨水管道增设工程已完成全部土方开挖作业,累计铺设管道96米,增设检查井2座,管道黄沙灌缝与路面修复预计本周末即可全部完工投用。工程完工后,将有效提升该区域的排水防涝能力,降低雨季积水对过往车辆、行人出行的影响,进一步筑牢城市安全运行防线。
![]()
